Введение
Современный строительный проект представляет собой сложную систему взаимодействия заказчика, технического заказчика, проектировщиков, генподрядчика, субподрядчиков, поставщиков, служб контроля и линейного производственного персонала. В этой системе ежедневно принимаются управленческие решения, связанные со сроками, качеством, безопасностью, поставками, готовностью фронтов работ, изменениями проектной документации и распределением ресурсов.
При этом значительная часть проблем на строительной площадке возникает не только из-за отсутствия планов как таковых, а из-за слабой видимости реального состояния процесса. Руководитель может иметь календарный график, смету, протоколы совещаний и отчеты, но при этом не видеть своевременно, где именно не готов фронт работ, какая бригада ожидает материалы, какой участок заблокирован смежниками, где возникло несоответствие, какие ограничения мешают выполнению недельного плана. В результате управление часто переходит в реактивный режим: проблема становится заметной только после того, как уже повлияла на срок, стоимость или качество.
ГОСТ Р 56907–2026 «Бережливое производство. Визуализация» актуализирует значение визуального представления информации для организаций, применяющих методы бережливого производства. Для строительной отрасли это особенно важно, поскольку стройплощадка является динамичной, пространственно распределенной и потенциально опасной производственной средой, где отсутствие наглядной информации быстро превращается в потери времени, лишние перемещения, простои техники, нарушения безопасности и управленческие конфликты.
Проблема исследования заключается в том, что требования визуализации, установленные стандартом, имеют общий производственный характер и требуют адаптации к специфике строительных проектов. Объектом исследования являются процессы управления строительными проектами. Предметом исследования выступает визуализация как инструмент бережливого управления на строительной площадке. Цель статьи — разработать прикладной подход к применению положений ГОСТ Р 56907–2026 в строительных проектах.
Для достижения поставленной цели использованы методы анализа нормативных требований, сравнительного анализа инструментов Lean Construction, классификации объектов визуализации и обобщения практических сценариев строительного производства. Научно-практическая новизна статьи состоит в предложении модели адаптации объектов визуализации ГОСТ Р 56907–2026 к задачам управления строительным проектом.
По наблюдениям автора, в строительных организациях визуализация часто применяется фрагментарно: отдельно оформляются знаки безопасности, отдельно ведутся графики работ, отдельно фиксируются замечания, отдельно обновляются таблицы по поставкам. При этом эти элементы редко соединяются в единую систему визуального управления потоком работ. В результате на площадке может быть много информации, но мало управляемой картины процесса. Именно этот разрыв между наличием информации и ее управленческой полезностью является одной из причин повторяющихся срывов и лишних согласований.
1. Визуализация как элемент бережливого управления
В бережливом производстве визуализация традиционно рассматривается как один из ключевых способов сделать процесс понятным, управляемым и доступным для анализа. Ее задача заключается не только в передаче информации, но и в выявлении отклонений. Хорошая визуализация позволяет сразу увидеть, что процесс идет не так: материал находится не на своем месте, задача просрочена, ограничение не снято, зона опасности не обозначена, документ не актуализирован, фронт работ не готов.
В строительстве значение визуализации особенно велико. В отличие от заводского производства, где рабочие места, маршруты и операции обычно более стабильны, строительная площадка постоянно меняется. Зоны складирования перемещаются, фронты работ открываются и закрываются, подрядчики заходят и уходят, техника меняет маршруты, проектные решения уточняются, а последовательность работ зависит от множества внешних и внутренних факторов.
С позиции Lean Construction строительный проект следует рассматривать как поток создания ценности, в котором движутся материалы, информация, люди, техника, проектные решения и результаты работ [5; 6]. Любая задержка, неясность, избыточное перемещение или повторная работа являются потерями. Визуализация помогает сделать эти потери видимыми. Иными словами, она выполняет не декоративную, а управленческую функцию: показывает, где поток нарушен и что нужно изменить для восстановления нормального хода работ.
В этом смысле новый стандарт можно рассматривать как важный шаг к формированию культуры визуального управления в строительстве. Он позволяет перейти от ситуации, когда информация находится в переписке, в голове отдельных сотрудников или в разрозненных файлах, к ситуации, когда ключевые параметры процесса представлены наглядно и доступны участникам проекта.
Для строительного проекта особенно важно не просто разместить информацию, а сделать ее рабочей. В практике управления объектом автору неоднократно приходилось наблюдать ситуацию, когда стенд с графиком висит в бытовом городке, но прораб фактически принимает решения по телефонным звонкам, переписке и личной памяти. Такой стенд формально присутствует, но не управляет процессом. Управленческой визуализацией он становится только тогда, когда по нему ежедневно принимаются решения: какие задачи готовы, какие заблокированы, кто снимает ограничение и что изменилось с предыдущего дня.
2. Объекты визуализации в строительном проекте
ГОСТ Р 56907–2026 ориентирует организацию на наглядное представление информации о персонале, рабочих местах, рабочем пространстве, процессах организации, инфраструктуре, информационных потоках и потоке создания ценности [1]. Для строительной практики каждый из этих объектов имеет конкретное прикладное значение.
Визуализация персонала позволяет видеть не только наличие работников на площадке, но и их квалификацию, допуски, зоны ответственности и распределение по участкам. На сложных объектах это снижает риск выполнения работ неподготовленным персоналом, упрощает координацию бригад и повышает управляемость смены.
Визуализация рабочих мест и зон производства работ позволяет упорядочить размещение инструмента, материалов, оснастки, средств защиты, временных конструкций, готовой и несоответствующей продукции. Для строительной площадки это напрямую связано с принципами 5S: сортировка, соблюдение порядка, содержание в чистоте, стандартизация и совершенствование [8].
Визуализация рабочего пространства особенно важна для безопасности и логистики. К ней относятся разметка проходов и проездов, обозначение опасных зон, мест складирования, зон работы кранов и механизмов, маршрутов перемещения транспорта, мест временного хранения отходов. Такая визуализация снижает вероятность столкновений, повреждения материалов, пересечения потоков людей и техники.
Визуализация процессов организации включает отображение графиков работ, регламентов, последовательности операций, статусов задач, ответственных лиц и контрольных сроков. Здесь визуализация непосредственно соединяется с системой Last Planner: общий календарный план должен быть связан с Lookahead Planning, недельными обязательствами и ежедневным контролем [6].
Визуализация информационных потоков становится особенно актуальной в условиях цифровизации строительства. На площадке важно не только знать, где находятся материалы, но и понимать, где находится актуальная версия чертежа, кто согласовал изменение, какие замечания открыты, какие документы ожидают подписания. QR-коды, планшеты, цифровые панели, среда общих данных и электронные доски могут выступать современными средствами визуализации, если они встроены в управленческий процесс.
Наконец, визуализация потока создания ценности позволяет видеть строительный проект не как набор отдельных операций, а как последовательность взаимосвязанных этапов. Это особенно важно для анализа задержек, незавершенного производства, повторных перемещений, ожиданий и переделок.
На рис. 1 предложена обобщенная структура визуализации строительного проекта. Она не заменяет требования стандарта, а показывает практическую логику их применения на строительной площадке: от видимости персонала и пространства до видимости информационных потоков и потока создания ценности.

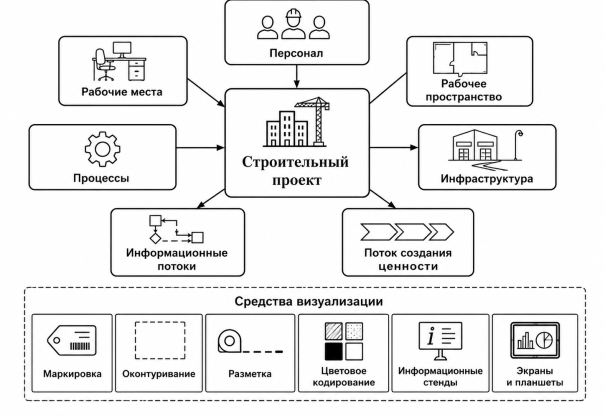

Рис. 1. Структура визуализации строительного проекта
Источник: составлено автором
3. Авторская модель применения визуализации в строительном проекте
Для адаптации требований ГОСТ Р 56907–2026 к строительным проектам целесообразно использовать модель, включающую пять взаимосвязанных контуров визуализации. Такая модель позволяет не ограничиваться отдельными информационными стендами, а встроить визуализацию в управленческий цикл проекта.
Наиболее важным в данной модели является контур готовности фронта работ. В обычной строительной практике именно здесь чаще всего возникает управленческая неопределенность. Работа включена в график, подрядчик ожидает выхода на участок, заказчик видит задачу в плане, но на месте может отсутствовать доступ, не быть закрыты смежные замечания или не подтверждена поставка. Если эти условия не видны заранее, недельный план становится заведомо ненадежным.
Таблица 1
Авторская модель визуализации строительного проекта (источник: составлено автором)
|
Контур визуализации |
Содержание |
Управленческая задача |
|
Пространство |
Разметка проходов, проездов, опасных зон, мест складирования, зон работы техники |
Снижение хаоса площадки и повышение безопасности |
|
Ресурсы |
Маркировка материалов, инструмента, оснастки, СИЗ, оборудования |
Сокращение времени поиска и лишних перемещений |
|
Готовность фронта |
Отображение технической, материальной и организационной готовности задач |
Предотвращение запуска неподготовленных работ |
|
Ограничения |
Журнал блокеров с владельцами, сроками и статусами снятия |
Раннее предупреждение срывов и персонализация ответственности |
|
Отклонения и улучшения |
Фиксация причин невыполнения, несоответствий, предложений и корректирующих действий |
Переход от констатации проблем к непрерывному улучшению |
Предложенная модель показывает, что визуализация должна охватывать не только физическое пространство площадки, но и управленческие данные: готовность работ, ограничения, причины отклонений и мероприятия по улучшению. Именно в таком виде она становится частью бережливого управления, а не набором внешних атрибутов порядка.
4. Визуализация и инструменты Lean Construction
Применение ГОСТ Р 56907–2026 в строительстве будет наиболее эффективным в том случае, если визуализация станет частью системы бережливого управления. В противном случае существует риск формального подхода: появятся стенды, разметка и таблички, но они не будут влиять на реальные управленческие решения.
Первый инструмент, с которым связана визуализация, — 5S. На строительной площадке 5S помогает организовать хранение материалов, инструментов, оснастки, средств индивидуальной защиты и отходов. Визуальная разметка позволяет сразу увидеть отклонение от стандарта: материал лежит не в своей зоне, проход загроможден, инструмент отсутствует на месте, отходы смешаны с пригодными материалами.
Второй инструмент — Lookahead Planning. Среднесрочное планирование на четыре-шесть недель требует наглядного отображения задач, которые должны быть подготовлены к выполнению. При этом важно показывать не только сами задачи, но и ограничения: отсутствие документации, неподтвержденные поставки, неготовность фронта, занятость техники, отсутствие допуска или решения заказчика.
Третий инструмент — журнал ограничений. Он делает блокеры полноценными объектами управления. Ограничение должно иметь описание, владельца, срок снятия, статус и связь с конкретной задачей. Визуальное отображение ограничений позволяет команде не терять проблемы в переписке и совещаниях, а управлять ими до того, как они приведут к срыву работ.
Четвертый инструмент — Weekly Work Plan. Недельный план в бережливом строительстве должен включать только те задачи, по которым сняты ключевые ограничения. Поэтому его визуализация должна показывать не просто перечень работ, а статус готовности, ответственных исполнителей, обещания бригад и фактическое выполнение.
Пятый инструмент — Daily Huddle. Ежедневная планерка становится эффективной, когда проводится у визуальной доски: участники видят, что было запланировано, что выполнено, что заблокировано, какие решения нужны сегодня. Без визуальной опоры Daily Huddle легко превращается в обычное устное совещание.
Шестой инструмент — Gemba Walk. Обход площадки позволяет сопоставить визуальные стандарты с реальным состоянием процесса. Руководитель или lean-специалист видит не только факт нарушения порядка, но и причины: неудобное расположение склада, непонятная маркировка, отсутствие ответственного, недостаток места, неактуальная информация на стенде.
Седьмой инструмент — VSM, или картирование потока создания ценности. В строительстве он может применяться для анализа отдельных процессов: монолитных работ, монтажа инженерных систем, отделки, выдачи материалов, согласования изменений, подготовки исполнительной документации. Визуальная карта помогает увидеть операции, ожидания, запасы, перемещения и информационные разрывы [5; 7].
5. Практическое применение требований визуализации на строительной площадке
Для практического применения положений стандарта в строительстве целесообразно использовать не общий подход «визуализировать все», а поэтапную модель внедрения. Визуализация должна начинаться с тех зон и процессов, где потери, риски и управленческая неопределенность наиболее значимы.
Таблица 2
Применение визуализации на строительной площадке (источник: составлено автором)
|
Объект визуализации |
Пример применения на строительной площадке |
Управленческий эффект |
|
Персонал |
Доска присутствия, квалификаций, допусков и распределения по зонам |
Быстрое понимание состава смены и ответственности |
|
Рабочие места |
Оконтуривание мест хранения инструмента, оснастки, СИЗ и материалов |
Снижение времени поиска и повышение порядка |
|
Рабочее пространство |
Разметка проходов, проездов, опасных зон и зон складирования |
Повышение безопасности и снижение хаоса логистики |
|
Процессы |
Визуальная доска Lookahead, Weekly и Daily |
Прозрачность планов, статусов и отклонений |
|
Инфраструктура |
Обозначение временных сетей, инженерных коммуникаций и маршрутов техники |
Снижение риска повреждений и простоев |
|
Информационные потоки |
QR-коды на актуальные чертежи, доступ к СОД, цифровые панели |
Сокращение работы по неактуальной информации |
|
Поток создания ценности |
Карта потока работ по этапу или захватке |
Выявление ожиданий, запасов, переделок и разрывов |
Практическая работа может начинаться с пилотного участка, например зоны складирования материалов, этажа отделочных работ или участка инженерного монтажа. На первом этапе проводится диагностика: фиксируются текущие потери, маршруты перемещений, места ожидания, повторные действия, неясные зоны ответственности. Далее выбираются визуальные решения: разметка, маркировка, стенд, цифровая доска, QR-коды, цветовое кодирование, таблички ответственных.
После внедрения визуализации необходимо провести обучение участников. Важно объяснить, что визуальные элементы вводятся не «для проверяющих», а для облегчения работы самих исполнителей: чтобы быстрее находить материалы, понимать очередность, видеть ограничения, избегать пересечений и снижать количество конфликтов.
Одним из типичных рисков внедрения является формальное создание визуальных средств без регулярного обновления информации. Информационный стенд, который не обновляется, быстро становится элементом фона и перестает выполнять управленческую функцию. Поэтому стандарт визуализации должен включать не только форму отображения информации, но и порядок ее обновления: кто отвечает, когда обновляет, какие данные проверяет, что считается отклонением.
6. Практический пример: подготовка отделочных работ
Рассмотрим типовую для строительной площадки ситуацию. В недельный план предлагается включить начало отделочных работ на четвертом этаже. Формально срок по календарному графику наступил, подрядчик готов вывести бригаду, а руководитель проекта заинтересован показать движение по отделочному циклу. Однако при проверке фронта выясняется, что часть инженерных работ еще не закрыта актами, по двум помещениям остаются замечания технического надзора, поставка отделочного материала подтверждена не полностью, а зона складирования на этаже не определена.
В традиционной логике такая задача часто все равно попадает в план с формулировкой «начать по возможности». В конце недели это приводит к частичному выполнению, повторному выходу бригады, дополнительным перемещениям материалов и объяснениям причин срыва. В логике бережливого управления задача сначала отображается на визуальной доске готовности фронта работ. По ней фиксируются три группы условий: техническая, материальная и организационная готовность. Каждое ограничение получает ответственного и срок снятия.
После этого решение о включении задачи в Weekly Work Plan принимается не по принципу «пора начинать», а по принципу подтвержденной готовности. Если хотя бы одно критическое условие не выполнено, задача остается на уровне Lookahead и не превращается в ложное недельное обязательство. Такой подход может показаться более осторожным, но на практике он снижает количество частичных запусков, простоев и конфликтов между участниками проекта.
Именно поэтому визуальная доска готовности фронта работ является не только информационным средством, но и управленческим фильтром. Она помогает отделить реально исполнимые задачи от задач, которые пока существуют только как строка календарного графика.
7. Пример решения: визуальная доска готовности фронта работ
Одним из наиболее полезных решений для строительного проекта может стать визуальная доска управления готовностью фронтов работ. Она объединяет требования визуализации с логикой Last Planner System и позволяет видеть состояние задач до их выхода в недельный план.
Такая доска может включать перечень задач ближайших четырех-шести недель, статус технической готовности, статус материальной готовности, статус организационной готовности, открытые ограничения, ответственных за их снятие, плановую дату готовности и решение о переводе задачи в недельный план.
Принципиально важно, что доска показывает не только «что должно быть сделано», но и «почему это пока не может быть сделано». Например, задача по монтажу инженерных систем может быть запланирована на следующую неделю, но визуальная доска покажет, что по ней не закрыты проектные решения, не подтверждена поставка воздуховодов и не завершена подготовка смежного фронта. В такой ситуации задача не должна попадать в Weekly Work Plan как обязательство, иначе проект заранее создает условие для невыполнения.

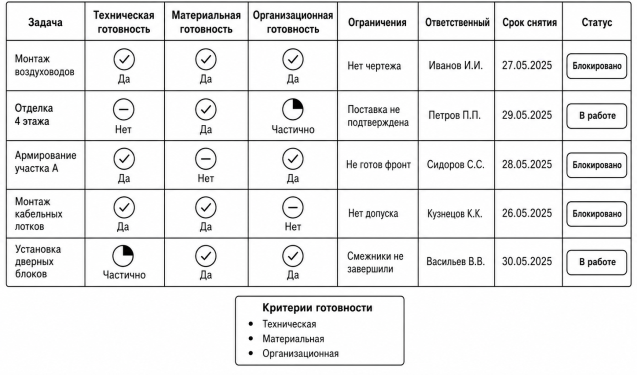

Рис. 2. Пример визуальной доски готовности фронта работ
Источник: составлено автором
Такой подход позволяет изменить культуру планирования. Проект перестает считать задачу готовой только потому, что она стоит в календарном графике. Готовность подтверждается визуально и по понятным критериям. Это снижает долю формального планирования и повышает надежность недельных обязательств.
8. Организация ответственности за визуализацию
Одним из важных организационных вопросов является назначение ответственных за процессы визуализации. В строительном проекте эту функцию нельзя сводить только к обязанности специалиста по охране труда или инженера ПТО. Визуализация затрагивает производственное управление, логистику, безопасность, качество, документацию и взаимодействие участников.
На практике целесообразно распределить ответственность по уровням. Руководитель проекта или главный инженер утверждает общие правила визуализации и контролирует их применение. Производители работ отвечают за актуальность визуализации на своих участках. Специалист по охране труда отвечает за визуализацию опасных зон и требований безопасности. ПТО обеспечивает связь визуальных статусов с документацией. Снабжение отвечает за визуализацию складских зон, маркировку материалов и статусы поставок. Lean-специалист или координатор производственной системы может выполнять методическую функцию: разрабатывать шаблоны, проводить аудит и анализировать эффективность.
Такой подход позволяет избежать ситуации, когда визуализация становится «ничьей» обязанностью. Если за стенд, разметку или цифровую доску никто не отвечает, они быстро устаревают. Если же ответственность закреплена, визуализация становится частью ежедневного управления.
9. Оценка эффекта от внедрения визуализации
Чтобы визуализация не воспринималась как дополнительная административная нагрузка, ее эффект необходимо измерять. Для строительного проекта могут использоваться следующие показатели: сокращение времени поиска материалов и инструмента; снижение числа пересечений потоков людей, техники и материалов; уменьшение количества нарушений порядка в зонах складирования; снижение простоев по причине отсутствия информации; сокращение числа задач, включенных в недельный план без готовности; рост PPC — процента выполненных недельных обещаний; снижение количества повторяющихся ограничений; уменьшение числа замечаний по безопасности и организации площадки; сокращение времени согласования и передачи актуальной документации.
Важно, чтобы оценка эффекта проводилась не только после внедрения, но и до начала пилота. Необходимо зафиксировать исходное состояние: сколько времени тратится на поиск, сколько ограничений повторяется, какой процент задач не выполняется из-за неготовности фронта, сколько нарушений порядка выявляется при обходах. Только после этого можно объективно показать результат.
В этом смысле визуализация связана с циклом PDCA: сначала планируется улучшение, затем оно внедряется, затем проверяется эффект, после чего стандарт корректируется и закрепляется [9]. Следовательно, визуализация должна рассматриваться не как разовое мероприятие, а как элемент системы непрерывного совершенствования.
Практический опыт показывает, что сопротивление визуализации обычно снижается после того, как участники начинают видеть ее пользу для ежедневной работы. Рабочие и бригадиры быстрее принимают новые правила, если визуальные решения уменьшают поиск, ожидание и лишние перемещения, а не превращаются в дополнительную отчетность. Поэтому внедрение следует начинать с тех зон, где эффект можно увидеть быстро: складирование, выдача материалов, готовность фронта, открытые ограничения и ежедневная планерка.
Заключение
ГОСТ Р 56907–2026 «Бережливое производство. Визуализация» имеет для строительной отрасли большее значение, чем может показаться при первом прочтении. Его смысл не ограничивается применением стендов, маркировки, разметки и информационных экранов. Для строительных проектов он открывает возможность нормативно закрепить более зрелую культуру визуального управления.
В строительстве визуализация должна рассматриваться как инструмент управления потоком создания ценности. Она помогает видеть людей, материалы, рабочие зоны, ограничения, статусы задач, опасные участки, информационные разрывы и причины отклонений. То, что становится видимым, может быть обсуждено, измерено, улучшено и стандартизировано.
Наибольший эффект достигается тогда, когда визуализация встроена в систему бережливого строительства: 5S обеспечивает порядок, Lookahead выявляет будущие задачи, журнал ограничений показывает блокеры, Weekly формирует надежные обязательства, Daily Huddle удерживает ежедневный ритм, Gemba Walk проверяет реальность площадки, а PPC и PDCA позволяют анализировать результат и запускать улучшения.
Следовательно, новый стандарт следует воспринимать не как формальное требование к оформлению информации, а как практический повод пересобрать систему управления строительной площадкой. Для российских строительных организаций это возможность перейти от управления «по памяти и переписке» к управлению через видимый, понятный и ежедневно обновляемый производственный поток. Именно в этом заключается главный прикладной смысл визуализации для бережливого строительства.
Литература:
- ГОСТ Р 56907–2026. Бережливое производство. Визуализация. — М.: Российский институт стандартизации, 2026. — Утв. приказом Росстандарта от 08.04.2026 № 317-ст; дата введения 01.10.2026.
- ГОСТ 12.4.026–2015. Система стандартов безопасности труда. Цвета сигнальные, знаки безопасности и разметка сигнальная. Назначение и правила применения. Общие технические требования и характеристики. Методы испытаний. — М.: Стандартинформ, 2016.
- Оно Т. Производственная система Toyota: уходя от массового производства. — М.: Институт комплексных стратегических исследований, 2012.
- Вумек Дж. П., Джонс Д. Т. Бережливое производство: как избавиться от потерь и добиться процветания вашей компании. — М.: Альпина Паблишер, 2021.
- Koskela L. Application of the New Production Philosophy to Construction: Technical Report No. 72. — Stanford: Center for Integrated Facility Engineering, Stanford University, 1992.
- Ballard G. The Last Planner System of Production Control: PhD Thesis. — Birmingham: The University of Birmingham, 2000.
- Tzortzopoulos P., Kagioglou M., Koskela L. Lean Construction: Core Concepts and New Frontiers. — London; New York: Routledge, 2020.
- Имаи М. Кайдзен: ключ к успеху японских компаний. — М.: Альпина Паблишер, 2021.
- Деминг Э. Выход из кризиса: новая парадигма управления людьми, системами и процессами. — М.: Альпина Паблишер, 2021.
- Shook J. Managing to Learn: Using the A3 Management Process to Solve Problems, Gain Agreement, Mentor and Lead. — Cambridge, MA: Lean Enterprise Institute, 2008.
- Лапидус А. А., Ларионов А. Н. и др. Методы и формы организации строительного производства: учебное пособие. — М.: Издательство МИСИ–МГСУ, 2022.
- Howell G. What is Lean Construction? // Proceedings of the 7th Annual Conference of the International Group for Lean Construction. — Berkeley, CA, 1999.
