Специфика формирования себестоимости и логистических издержек в танковой промышленности СССР и Германии (1943–1945 гг.)

08.05.2026
14
Поделиться
Аннотация
В статье исследуются технико-экономические аспекты производства основных средних танков Второй мировой войны — советских Т-34–76 и Т-34–85, а также германского Pz.V Panther (преимущественно в массовых модификациях Ausf. A и G). Автор проводит сравнительный анализ систем межзаводской кооперации, выделяя специфику ценообразования боевых машин. В рамках исследования реализован авторский подход к расчету логистической составляющей себестоимости, рассматриваемой как совокупность неявных издержек и транзакционных затрат в условиях экономики военного времени. На основе архивных данных и кросс-курсового пересчета валют оцениваются отраслевые особенности танковой промышленности СССР и Германии, а также влияние производственно-логистического фактора на стоимость советских и германских танков в динамике 1943–1945 гг.
Библиографическое описание
Катонин, С. А. Специфика формирования себестоимости и логистических издержек в танковой промышленности СССР и Германии (1943–1945 гг.) / С. А. Катонин. — Текст : непосредственный // Молодой ученый. — 2026. — № 19 (622). — С. 518-524. — URL: https://moluch.ru/archive/622/136273.


The article examines the technical and economic aspects of the production of the main medium tanks of World War II: the Soviet T-34–76 and T-34–85, and the German Pz.V Panther (primarily in the mass modifications Ausf. A and G). The author conducts a comparative analysis of inter-plant cooperation systems, highlighting the specifics of armored vehicle pricing. Within the framework of the study, an original approach is implemented to calculate the logistics component of the production cost, viewed as a combination of implicit costs and transaction expenses under wartime economic conditions. Based on archival data and cross-currency conversion, the study evaluates the industrial features of the tank industries of the USSR and Germany, as well as the impact of the production and logistics factor on the cost of Soviet and German tanks throughout the 1943–1945 period.

Keywords: military-industrial complex, T-34, Pz.Kpfw. V «Panther», production cost, transaction costs, inter-plant cooperation, mobilization economy, industrial evacuation, unification, efficiency.

Введение

Экономическая история Второй мировой войны традиционно рассматривается через призму валовых показателей выпуска вооружений, где объемы производства СССР противопоставляются технологической сложности бронетехники Третьего рейха. Однако дуализм «количество против качества» зачастую оставляет без внимания вопрос реальной ресурсной стоимости боевой машины для экономик воюющих стран.

Танковое производство периода 1943–1945 гг. являлось точкой максимальной концентрации индустриальных мощностей воюющих стран, и поскольку для оценки устойчивости экономики определяющим фактором является масштаб выпуска, объектом данного исследования выбраны не мелкосерийные образцы, а основные массовые модификации средних танков. В этом контексте танк выступает как сложный агрегат, аккумулирующий достижения металлургии, химии и точного машиностроения, а специфика формирования его стоимости остается одним из наименее освещенных аспектов в историографии.

Массив финансово-экономической документации отрасли до сих пор не подвергался системному аудиту с применением инструментов кросс-факторного анализа, но в условиях большой войны цена изделия перестает быть статичной величиной, превращаясь в индикатор адаптивности всей промышленности. При этом исследования, опирающиеся исключительно на заводскую себестоимость, не в полной мере отражают совокупные издержки. В условиях мобилизации промышленности СССР и перехода Германии к децентрализованной модели производства в 1943–1944 гг., ключевым фактором эффективности становится не только отпускная цена техники, но и устойчивость межзаводской кооперации и сопутствующая ей логистическая нагрузка.

Актуальность работы обусловлена необходимостью пересмотра экономических мобилизационных моделей СССР и Германии через категорию логистических издержек.

Научная новизна исследования заключается в обосновании и количественной оценке логистической составляющей (совокупности неявных затрат на транспортировку, хранение запчастей и содержание ремонтной инфраструктуры) при проведении сравнительного стоимостного анализа производства танков СССР и Германии. Автор выдвигает тезис о том, что сравнительно низкая себестоимость основного советского танка Т-34 (базовая модель без вооружения и оптики — $25–26 тыс. в эквиваленте 1943 г.) была не только следствием экономии на масштабе, но и результатом стратегических решений ГКО, основанных на способности мобилизационной экономики СССР перераспределять логистические затраты. В противовес этому, модель производства Pz.V «Panther» (основных модификаций), ориентированная на высокое качество, создавала неустойчивость снабжения, где издержки на материально-техническое обеспечение становились обременением для военной экономики Германии.

Целью работы является компаративный анализ структур формирования себестоимости базовых моделей Т-34 и «Пантеры» с учетом межзаводской кооперации и транспортного плеча, что позволяет иначе взглянуть на пределы гибкости плановой и рыночно-директивной экономик в период 1943–1945 гг.

Материалы и методы. Проблема сопоставления танковой промышленности СССР и Германии опирается на значительный массив исследований. В отечественной историографии фундаментальные вопросы государственного управления отраслью освещены в работах А. Ю. Ермолова [2], а специфика технологической модернизации детально раскрыта Н. Н. Мельниковым [4]. Механизмы мобилизационного планирования и ресурсная база промышленности получили развитие в трудах Н. С. Симонова [8]. Особенности локализации производства в условиях масштабной эвакуации промышленности на Восток и формирования Танкограда проанализированы в исследованиях М. А. Падерина [5]. В свою очередь, комплексное технико-экономическое сравнение Т-34 и Pz.Kpfw. V «Panther» с точки зрения баланса боевой эффективности и производственной доступности нашло отражение в работах М. Б. Барятинского [1] и С. Залоги [16].

Среди западных исследователей особое значение имеют работы М. Харрисона, предложившего методы статистической реконструкции советской военной экономики и оценки оборонного бремени [14], а также А. Туза [9], чей анализ организационных и ресурсных ограничений Германии позволяет по-новому взглянуть на издержки производства боевой техники вермахта.

Для сопоставления эффективности двух полярных экономических моделей применен метод декомпозиции затрат с их последующей конвертацией в расчетную валюту — доллар США по паритету покупательной способности (ППС) 1943 г. Автор исходит из того, что прямое использование официальных котировок того времени (5,30 руб. и 2,49 RM за $1) методологически неверно, так как они зачастую не отражали реальную стоимость ресурсов в оборонном секторе. Однако проведенный на основе методики М. Харрисона анализ в сегменте тяжелого машиностроения и энергетики показал, что расчетный паритет для СССР в данном секторе фактически совпадает с номинальным ($1≈ 5,30 руб.). Это обусловлено жестким государственным субсидированием стоимости бронестали и электроэнергии, удерживавшим цены на военную продукцию на стабильно низком уровне. В свою очередь, для Германии коэффициент $1≈ 2,49 RM был принят через сопоставление цен на основные конструкционные материалы и среднюю заработную плату квалифицированного рабочего (Facharbeiter), что позволило нивелировать искажающий эффект «военной инфляции» Германии.

Методология дополнена понятием инфраструктурной нагрузки, выражаемая коэффициентом номенклатурной плотности — соотношение числа уникальных деталей (3,5–4,5 тыс. у Т-34 против 27–28 тыс. у Pz.V) и массы машины, что позволяет оценить, насколько сложность конструкции перегружает цепи снабжения, складской учет и распределение запчастей.

В рамках исследования рассматривается критерий топологической устойчивости цепочек поставок, позволяющий сопоставить эффект максимального «сквозного плеча» в СССР (до 3 800 км по маршруту Барнаул — Нижний Тагил — Фронт) с рисками германской фрагментированной сетевой модели обеспечения производства танков.

Ограничения исследования. При интерпретации результатов следует учитывать нелинейность производственных циклов на ключевых предприятиях СССР и Германии. Эволюция конвейерного производства, а также дефицит электроэнергии и перебои в поставках комплектующих, определяют усредненный характер приводимой стоимости боевых машин.

Разница в массе Т-34 и Pz.Kpfw. V (до 15 тонн), предопределяет базовый разрыв в расходе материалов и конечной стоимости. Однако акцент на их общем статусе как основных средних танков позволяет проследить, как рост массы «Пантеры» усложнял логистику и ремонтную инфраструктуру. В этой связи стоимостные показатели носят расчетно-индикативный характер и призваны продемонстрировать сравнительную эффективность двух экономических моделей, а не абсолютную рыночную цену.

Существенное значение имеет критический анализ источников, так как отчетность Наркомата танковой промышленности (НКТП) и Министерства вооружений возглавляемого А. Шпеером несет следы ведомственной специфики, где политическое давление создавало условия для статистических искажений в отчетной документации.

Результаты. Для советской танковой промышленности наиболее напряженным этапом стал период со второй половины 1941 г. по конец 1942 г. Масштабная передислокация мощностей в восточные регионы страны (Уральский и Сибирский промышленные районы) протекала одновременно с радикальным упрощением техпроцессов и острым дефицитом ресурсов. Анализ отчетных калькуляций заводов № 183 и № 112 показывает, что именно в фазе кризиса 1942 года, сопряженного с пиковыми нагрузками на инфраструктуру, был сформирован фундамент для последующей технологической оптимизации и реализации эффекта масштаба. Согласно архивным данным [6], себестоимость Т-34–76 демонстрировала устойчивую нисходящую динамику: с 269,5 тыс. руб. в 1941 г. до 135 тыс. руб. к 1945 г.

Ярким показателем эффективности выбранной производственной модели является тот факт, что процесс снижения затрат сохранялся и после 1944 года. Глубокая модернизация машины до уровня Т-34–85 не вызвала резкого роста отпускных цен, что подтверждает высокую адаптивность серийного производства и успешную отладку межзаводской кооперации даже в условиях дефицита кадров [4]. При этом динамика производства Pz.V Panther (модификаций Ausf. A и G) свидетельствует о глубоких системных противоречиях в Rüstungswirtschaft (военно-промышленной экономике Рейха). Несмотря на попытки А. Шпеера внедрить поточно-конвейерные методы, специфика немецкой индустриальной школы — высокая доля квалифицированного ручного труда и избыточная децентрализация — препятствовала реализации эффекта масштаба.

Отраслевые особенности танковой промышленности Третьего рейха, выраженные в сложной системе горизонтальной кооперации и жестких технологических допусках Heereswaffenamt (Управления вооружений сухопутных сил), препятствовали возможности радикального снижения себестоимости.

В результате, в отличие от советского Т-34, немецкая «Пантера» осталась дорогостоящей машиной, чей номинальный ценник не демонстрировал дефляционной гибкости даже при выходе на пиковые объемы выпуска в 1944 г. Для корректного сопоставления разнонаправленных тенденций произведен пересчет стоимостных показателей в эквивалентную валюту (доллары США по паритету 1943 г.), результаты которого показаны в Таблице 1.

Таблица 1

Сравнительные показатели выпуска и ресурсной стоимости средних танков (в долларах США по ППС 1943 г.)

Год

Модель (СССР)

Выпуск (ед.)*

Полная цена ($)**

Модель (Германия)

Выпуск (ед.)*

Полная цена ($)**

1943

Т-34–76

15 812

≈33 500

Pz.V Panther

1 848

≈57 500

1944

Т-34–85

14 648

≈32 000

Pz.V Panther

3 777

≈57 600

1945

Т-34–85

12 551

≈31 000

Pz.V Panther

507

≈57 600

Источник: составлено автором на основе [4; 6; 15]

* — Для СССР данные по годовой приемке (без учета ОТК заводов); для Германии — по отчетам управления вооруженных сил (Heereswaffenamt).

** — Полная стоимость укомплектованной боевой единицы.

Табличные данные отображают структурную разницу производственных циклов. Если советская модель демонстрирует «нисходящий тренд» (даже при переходе на более мощное 85-мм орудие цена снизилась на 7,5 % за два года), то германская «Пантера» демонстрирует статичность затрат. Стагнация цены Pz.V указывает на то, что оптимизация производства лишь компенсировала инфляционный рост стоимости дефицитных материалов, но не позволила достичь экономии на масштабе. В итоге к 1945 г. «Пантера» была почти в два раза дороже Т-34–85, что говорит о низкой ресурсной эффективности Rüstungswirtschaft. Ключ к пониманию этого разрыва лежит в архитектурной сложности танков. Сравнительный анализ конструктивных параметров (Табл. 2) позволяет оценить, как инженерные решения трансформировались в избыточные трудозатраты и перегрузку производственных связей.

Таблица 2

Количественные показатели ресурсной и номенклатурной емкости производства Т-34–85 и Pz.V Panther Ausf. G в 1944 г.

Параметр сравнения

Т-34–85

(завод № 183)

Pz.V Panther

(MAN / MNH / DB)

Уникальные чертежные позиции (ед.)

4 148

27 860

Трудоемкость производства (чел.-час)

3 764

12 410

Удельная энергоемкость (кВт⋅ч на 1 т)

1 185

2 940

Количество смежных поставщиков (ед.)

24

286

Объем тех. документации (листов)

620

3 480

Номенклатура фронтового ЗИП (поз.)

465

2 740

Замена агрегатов трансмиссии (чел.-час)

8,5

42,0

Источник: составлено автором на основе [2; 14; 15]

Эксплуатационные характеристики демонстрируют организационно-техническую избыточность ремонтных служб для обеспечения боевой готовности танковых войск Германии. Номенклатура фронтового ЗИП «Пантеры» превышала советские показатели в 5,8 раза и обязывала содержать громоздкое складское хозяйство, что при снижении пропускной способности транспортной сети Германии в 1944 г. делало машину практически неремонтопригодной в полевых условиях. Статистика выхода из строя узлов трансмиссии в первые дни эксплуатации зафиксирована в отчетах ремонтных служб и подтверждает сложность восстановления агрегатов в поле [10; 11].

Анализ сырьевой составляющей требует отхода от номинальных цен в пользу ресурсного метода, оценивающего «физическую» нагрузку на экономику через индекс дефицитности материалов. В советской модели ключевым преимуществом был высокий коэффициент использования металла (КИМ) и доступ к дешевой сырьевой базе открытых месторождений. В частности, сталь марки 8С для Т-34, несмотря на содержание дефицитного никеля, обходилась государству дешевле за счет эффекта масштаба и упрощенной технологии выплавки [4]. Напротив, производство «Пантеры» требовало больше высококачественной легированной стали (в 1,5–2 раза больше, чем на Т-34), что в условиях сырьевой блокады Германии и зависимости от импорта хрома и вольфрама перегружало и без того проблемный бюджет Министерства Шпеера.

Разрыв в стоимости ресурсов усугублялся разницей в технологических отходах при производстве танка. Сложная ходовая часть и торсионная подвеска «Пантеры» требовали прецизионной обработки деталей, при которой до 70–75 % массы легированных заготовок уходила в стружку (у Т-34 примерно 50 %). Вместе с тем советская промышленность минимизировала удельный расход материалов на один танк за счет внедрения литых башен и предельной унификации узлов [4; 6]. В итоге, при сопоставлении затрат через трудоемкость добычи и долю в общегосударственном лимите ресурсов, производство Т-34 демонстрировало более высокий КПД. Даже при равной массе машин, каждая «Пантера» обходилась рейху в 2,5–3 раза дороже по совокупному объему затраченных легирующих элементов и энергозатрат на их переработку.

Особое место в технологическом процессе производства танков занимали цветные металлы. В то время как советские конструкторы заменили сталью дефицитные медь и алюминий, немецкая промышленность продолжала закладывать в «Пантеру» огромные объемы стратегического сырья: до 200 кг меди, а также значительное количество олова и никеля на одну машину. Высокий процент использования в танковых электрооборудовании и агрегатах цветных металлов (в сравнении с предельно упрощенной «тридцатьчетверкой») превращала производство «Пантеры» в непозволительную для слабеющего Третьего Рейха роскошь, что отмечалось в том числе и советскими специалистами при анализе трофейных образцов «Пантер» [11].

Уступал немецкий танк и по удельной энергоемкости производства. Если для Т-34 показатель составлял 1100–1300 кВт⋅ч на 1 тонну веса, то для Pz.V Panther он достигал 2800–3200 кВт⋅ч/т [15]. Разрыв обусловлен сложностью мехобработки деталей танка и длительными циклами термообработки брони (до 48 часов), требовавшими расхода электроэнергии и газа. В условиях кризиса энергетической системы Германии в 1944 г., производство «Пантер» фактически обделяло соседние отрасли. Например, выпуск одного батальона был эквивалентны производству полноценного танкового полка Pz.IV (от 100 до 140 боевых машин [15]) или полумиллиона (500 000) артиллерийских снарядов калибра 75-мм [15], что составляло месячную норму снабжения нескольких армейских корпусов.

При этом советская концепция упрощения конструкции позволяла наращивать выпуск «тридцатьчетверок» даже в условиях дефицита генерирующих мощностей на Урале, хотя кумулятивный эффект ресурсной экономии в СССР имел и еще одну сторону, связанную с пространственным фактором. Масштабная эвакуация сотен оборонных предприятий на Урал и Сибирь сформировала магистрально-линейную схему поставок (Рис. 1).

Схема обеспечения крупными узлами Завода № 183.

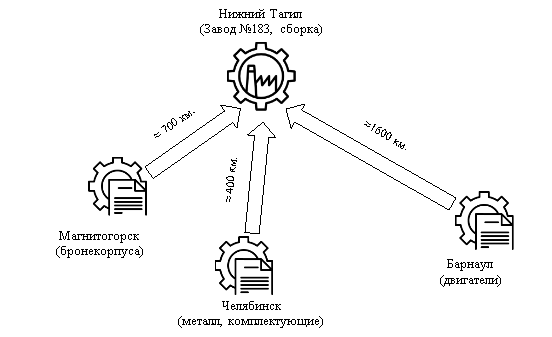

Рис. 1. Схема обеспечения крупными узлами Завода № 183.

Логистические издержки на обеспечение завода № 183 узлами и комплектующими не отражались в заводской себестоимости благодаря специфике тарифообразования Наркомата путей сообщения (НКПС), фактически субсидировавшего перевозки оборонных грузов [7]. Учитывая тарифную сетку НКПС 1943 г. и амортизационные расходы на подвижной состав, реальный объем инфраструктурных издержек, не включенных в заводскую цену Т-34, составлял 18–20 % от его себестоимости.

Данная оценка является экспертной, однако она объясняется разницей между льготной ценой перевозки и её реальной стоимостью. В 1943 г. перевозки угля, металла и броневого листа для нужд НКТП осуществлялись по льготным ставкам, которые покрывали лишь операционные расходы (топливо, смазка), не учитывая амортизацию подвижного состава и капитальные вложения в инфраструктуру. Если пересчитать эти перевозки по обычным коммерческим расценкам, то к цене каждого танка Т-34 пришлось бы добавить еще примерно пятую часть его стоимости [3], и этот факт указывает на то, что относительная дешевизна советской боевой техники была результатом не только производственной эффективности, но и особенностей формирования инфраструктурных издержек вне рамок отраслевого бюджета.

В противовес СССР, промышленность Германии опиралась на промышленные районы (Рур, Бавария) c транспортным плечом не более 300 км. Однако географическое преимущество сокращалось из-за большой номенклатуры деталей и зависимости от узкоспециализированных субподрядчиков типа Maybach (двигатели), ZF Friedrichshafen (трансмиссии), Rheinmetall-Borsig (артиллерийское вооружение), Carl Zeiss (оптика) и Bosch (электрооборудование). Высокая степень монополизации ключевых узлов превращала логистику из территориальной задачи в сетевую, где любая задержка на одном из специализированных заводов вызывала каскадный простой всей сборочной линии.

На рисунке 2 изображена схема логистических потоков и зависимость сборки танков от работы сортировочного хаба, роль которого выполнял крупнейший в Европе железнодорожный узел Хамм (Hamm), а также региональных распределительных центров (Umschlagstellen).

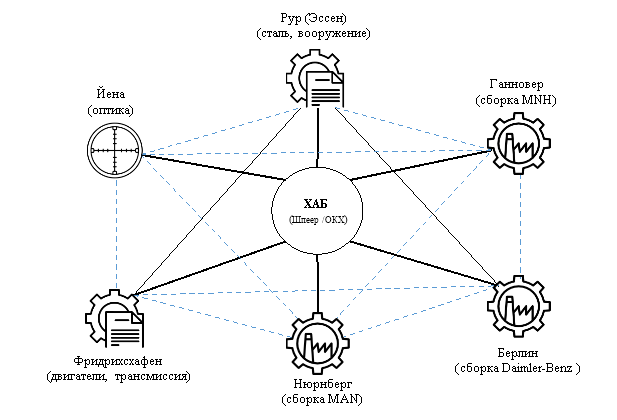

Сетевая модель логистики танковой промышленности Германии (1943–1945 гг.).

Рис. 2.Сетевая модель логистики танковой промышленности Германии (1943–1945 гг.).

Сетевой характер поставок и конструктивные сложности «Пантеры» сформировали отличную от советской модели логистическую концепцию обеспечения вермахта боевыми машинами (см. Табл. 3).

Таблица 3

Сравнительный анализ транзакционных и логистических детерминант производства танков СССР и Германии в 1944 г.

Показатель

СССР (Т-34–85)

Германия (Pz.V Panther)

Логистическая модель

Магистрально-линейная

Узловая (сетевая)

Сквозное транспортное плечо

3 600–3 800 км

1 200–1 500 км

Количество пересортировок груза

1–2 (прямые маршруты)

6–8 (узловая диспетчеризация)

Транспортный габарит

Стандарт 1-Т

(свободный)

Негабарит

(требует подготовки)

Потребность в спецтранспорте

Отсутствует

Спецплатформы SSyms (80 т)

Доля логистики в гос. цене

Минимальная

(субсидия НКПС)

Высокая

(тариф Reichsbahn)

Источник: составлено автором на основе [3]

Взаимоотношения немецких промышленников с железными дорогами (Reichsbahn) превращали перевозки в фактор роста итоговой стоимости танка, а дефицит спецплатформ и тарифные наценки за негабаритность груза увеличивали издержки. Reichsbahn выставлял такие счета, что ведомству Шпеера было выгоднее производить одно технологически сложное изделие, чем оплачивать логистику трех условно «дешевых» единиц боевой техники, чей суммарный тарифный вес и габариты парализовали бы бюджет и пропускную способность железных дорог Германии. Ситуация усугублялась тем, что рейхсминистр систематически находился в состоянии торга с Reichsbahn; железнодорожная монополия предъявляла жесткие требования министерству вооружения и военной промышленности по выделению лимитов стали и угля, так что в этой системе «Пантера» становилась еще и заложником межведомственных трений [13; 15]. Итогом стала потеря оперативной гибкости вермахта.

В то же время ГКО позволял НКПС работать на износ, не предъявляя Наркомату танковой промышленности встречных претензий. Способность наркомата перебрасывать танковые корпуса как «валовый груз» послужила дополнительным фактором проигрыша Германии.

Обсуждение. Сравнение конструктивных параметров танков демонстрирует принципиальное различие инженерных стратегий СССР и Германии. Советская школа, реализованная под руководством А. А. Морозова, опиралась на принципы рационального проектирования, минимизировав использование дефицитных легирующих элементов для обеспечения максимальной технологичности и массовости производства. Напротив, германское танкостроение (преимущественно в лице компаний MAN и Henschel) сохранило ставку на техническую сложность и точность обработки узлов и агрегатов. Тем не менее, рамки исследования определили необходимость честного сопоставления именно стоимостных показателей двух машин с учетом особенностей формирования их себестоимости и коррекции заводских цен на величину логистических затрат. Если номинальная стоимость Т-34–85 к 1945 г. составляла $25,5 тыс., то с учетом скрытых издержек на логистику (те самые 18–20 %) полная цена танка для бюджета СССР возрастала до $30,5–31 тыс. Но и при этих цифрах машина сохраняла значительное (практически двукратное в эквиваленте ППС) преимущество в ресурсной стоимости, что при сопоставлении с издержками на логистику и обслуживание подчеркивает высокую нагрузку производства на бюджет Германии, а с учетом затрат на 80-тонные спецплатформы SSyms Köln, смену гусениц и обходные маршруты, в реальности общая стоимость немецкого танка составляла около $65–70 тыс.

Заключение

Исследование выявляет существенные различия мобилизационных моделей СССР и Германии в 1943–1945 гг. через призму стоимости производства и логистики средних танков. Низкая себестоимость Т-34 была детерминирована не только директивным ценообразованием, но и созданием устойчивых логистических эффектов. Радикальная унификация узлов (менее 4,5 тыс. позиций) и субсидирование перевозок по линии НКПС позволили амортизировать до 20 % совокупных издержек.

В то же время экономика Германии, несмотря на преимущество коротких транспортных плеч, оказалась инерционной. Невозможность оперативной замены уникальных комплектующих приводила к каскадным сбоям во всей производственной цепочке выпуска танков. В итоге пока промышленность Германии инвестировала в технологическое совершенство отдельного изделия — фактически превращая каждый танк в уникальный образец, — экономика СССР сделала ставку на пропускную способность всей производственной цепочки от завода до фронта, обеспечив подавляющее превосходство массового поточного производства над дискретным и избыточным «штучным» выпуском Pz.V Panther.

Литература:

  1. Барятинский М. Б. Тяжелый танк «Пантера»: технические характеристики и боевое применение. — М.: Яуза: Коллекция, 2007. — 96 с.
  2. Ермолов А. Ю. Государственное управление военной промышленностью в 1940-е годы: танковая промышленность. — СПб.: Алетейя, 2012. — 408 с.
  3. Катонин С. А. Мобилизационная экономика в металле: технологический ответ Т-34 на ресурсный кризис Третьего рейха // Клио. — 2026. — № 4 (232). — С. 198–208.
  4. Мельников Н. Н. Танковая промышленность СССР в годы Великой Отечественной войны. — М.: Яуза; Эксмо, 2019. — 736 с.
  5. Падерин М. А. Особенности мобилизационной модели развития танковой промышленности СССР (1941–1945 гг.) // Вестник Челябинского государственного университета. — 2009. — № 41. — С. 56–61.
  6. РГАЭ. Ф. 8752. Оп. 4. Д. 450.
  7. РГАЭ. Ф. 8752. Оп. 4. Д. 452.
  8. Симонов Н. С. Военно-промышленный комплекс СССР в 1920–1950-е годы. — М.: РОССПЭН, 1996. — 336 с.
  9. Туз А. Цена разрушения. Создание и гибель нацистской экономики / пер. с англ. Н. Эдельмана. — М.: Изд-во Института Гайдара, 2018. — 864 с.
  10. ЦАМО РФ. Ф. 38. Оп. 11355. Д. 2243.
  11. ЦАМО РФ. Ф. 38. Оп. 11355. Д. 2245.
  12. ЦАМО РФ. Ф. 500. Оп. 12462. Д. 518.
  13. Шпеер А. Воспоминания / пер. с нем. С. Фридлянд, И. Розанова. — М.: Прогресс; Смоленск: Русич, 1997. — 696 с.
  14. Harrison M. Accounting for War: Soviet Production, Employment, and the Defence Burden, 1940–1945. — Cambridge: Cambridge University Press, 1996. — 338 p.
  15. Spielberger W. J. Panther & Its Variants. — Atglen, PA: Schiffer Publishing, 1993. — 272 p.
  16. Zaloga S. Panther vs T-34: Ukraine 1943. — Oxford: Osprey Publishing, 2007. — 80 p.
